2号楼窗玻璃材料安装完成,护窗栏杆安装90%,栏杆玻璃安装完成90%,清理楼层垃圾完成50%,分户门安装完成(除一层外),单元入口内墙贴砖完成40%。

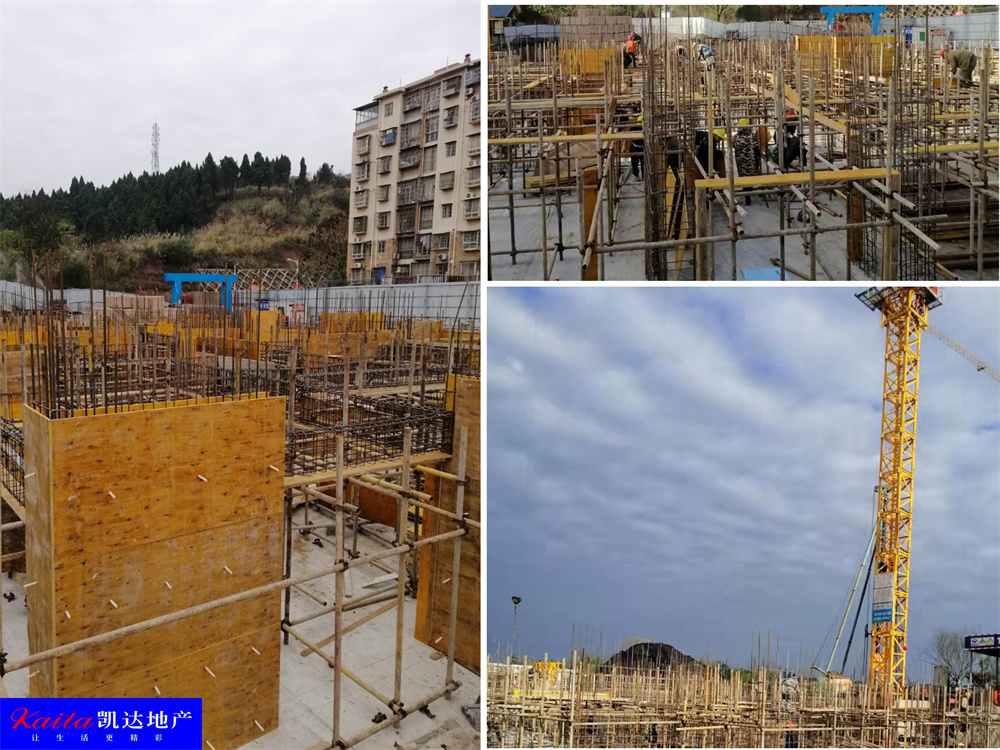

1号楼二单元一层放线绑扎柱墙钢钢筋完成,模板完成60%。一单元挖基层土方完成30%。

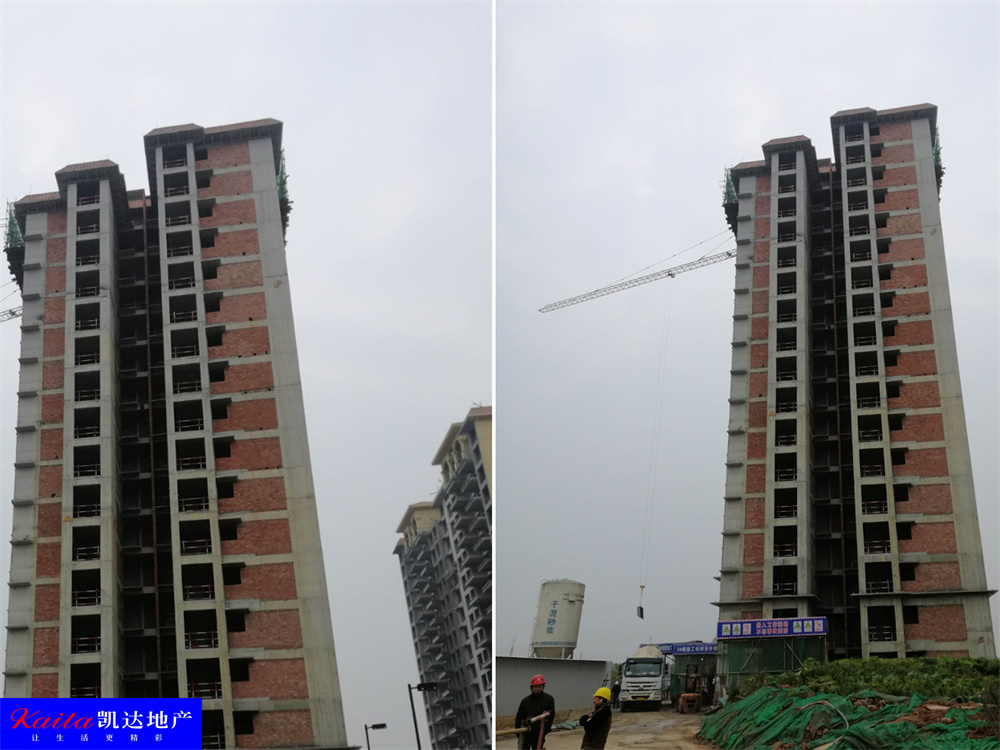

3号楼填充墙砌筑完成,后塞口完成95%,浇筑构造柱,室内材料清理。待钢筋扫描报告后主体结构验收。

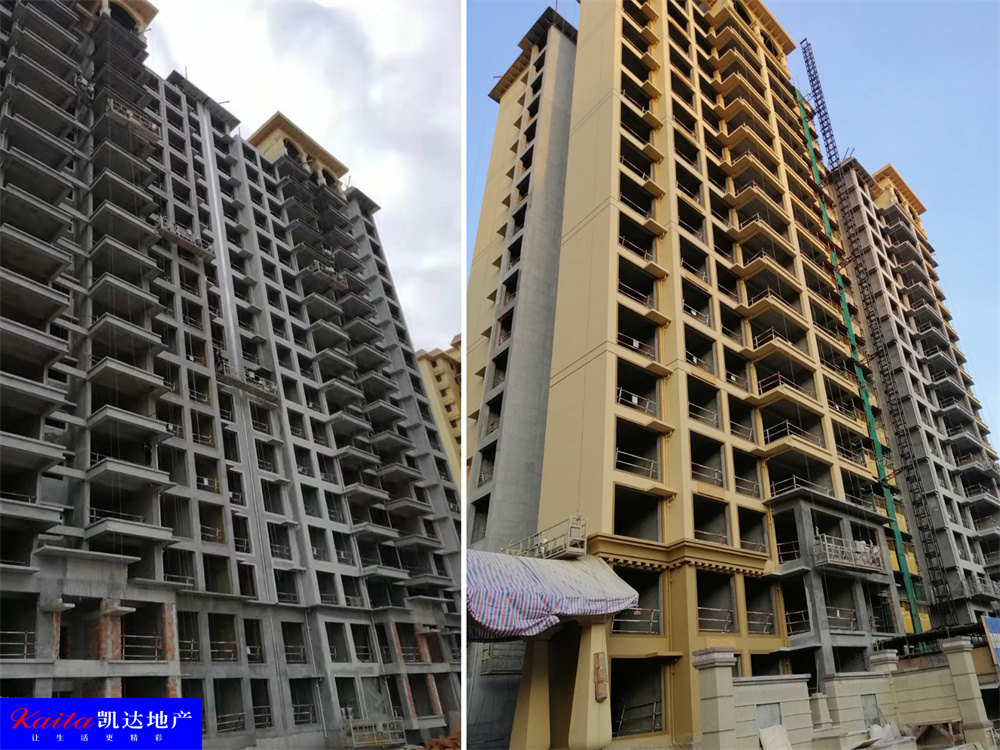

4号楼外墙抹灰完成90%,外墙腻子完成25%,内保温完成(除一层外),电梯前室地面贴砖完成10%。

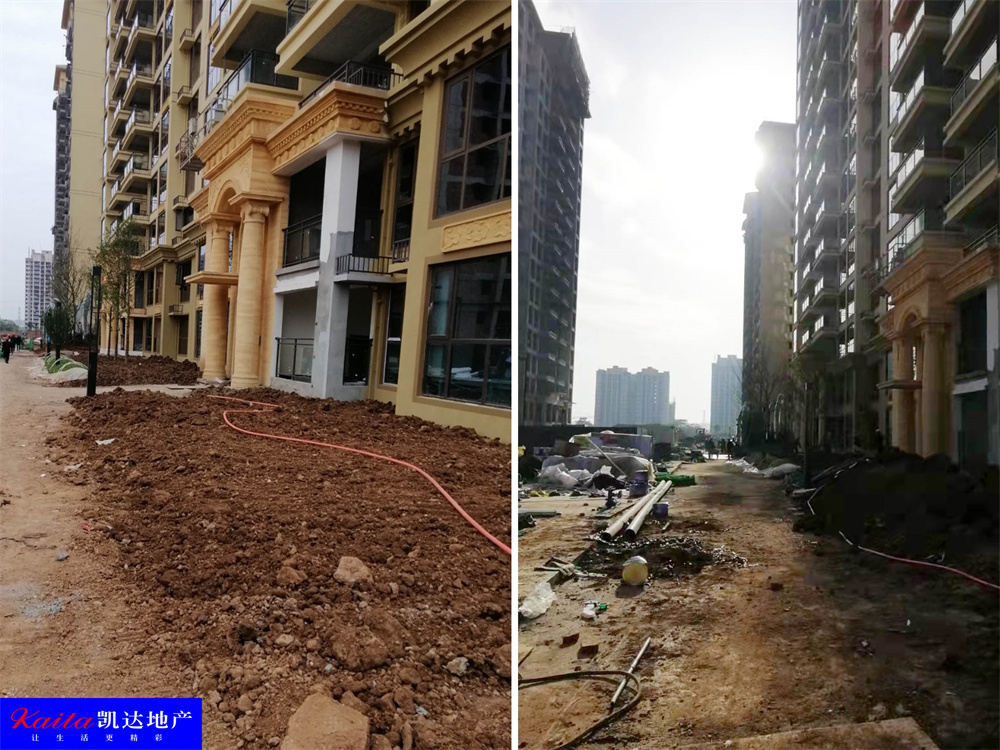

总坪,石材收边,燃气管道挖沟完成90%,燃气管埋设完成80%,主入口地面铺贴完成15%,绿化场地整形完成40%。

0825-2233789
发布时间:2021-12-02
点击率:27
服务热线:
网址:
地址:
